企业资讯
国企强强联手 乐东莺歌海又一百兆光伏项目并网发电
来源: | 作者:hainanth | 发布时间: 2022-07-29 | 3178 次浏览 | 分享到:

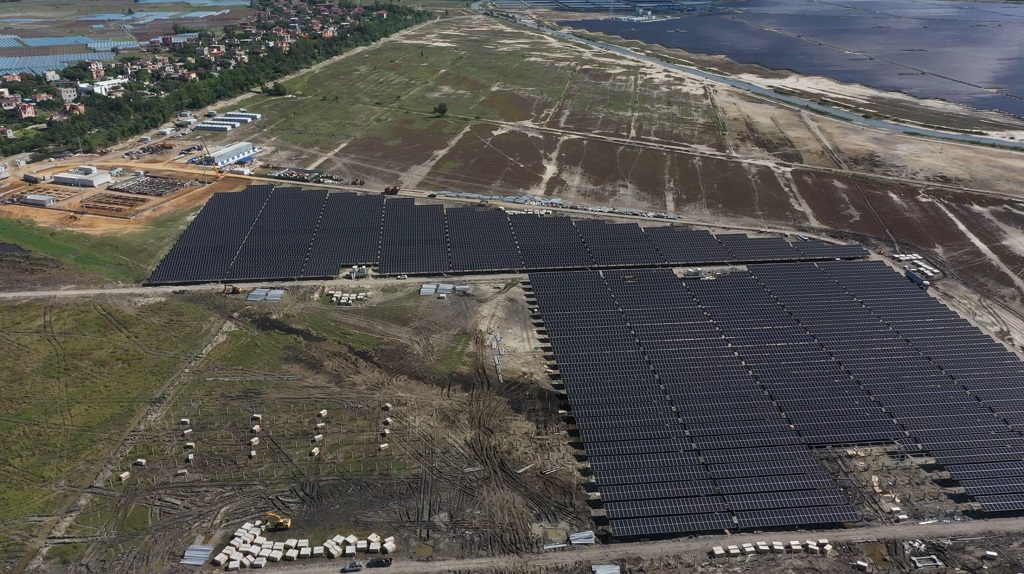

7月27日,金色阳光洒在排排蔚蓝色太阳能电池板上,发出耀眼光芒,中午11时,随着汇流箱、逆变器启动工作,“2号方阵顺利并网,4号集电线路及箱逆变设备运行正常,并网运行正常”。一块块太阳能电池板源源不断地吸收阳光并转化为电能,通过4号集电线路“流”向长风变电站进入海南电网,这标志着由海控能源牛路岭电力工程有限公司及中国电建海南电力设计院共同承建,海南交控能源有限公司乐东县莺歌海100MW光伏发电项目成功实现并网发电。


该项目占地面积约1500亩,规划容量为100MW,采用全部电量上网方式运营,采用540Wp双玻单晶硅组件+固定式支架+集中式逆变器方案,共设27个单元,27个3.750MWp集中式方阵,厂区内设110kV升压站一座,配套25MW/50MWh储能,经1回架空线路接入220kV新安站,并入海南电网,项目于5月3日正式开工建设。


项目处于海南乐东莺歌海盐场,场区属盐碱地质且地势低洼,7月份进入台风季节,大量降雨后场区内出现积水情况,导致材料设备、机械人员难以进场施工。为保证项目建设进度,项目部在做好疫情防控的同时,全体参建人员锚定保安全、保质量、保工期的一致目标,采取各点齐头并进、合理分配队伍资源、加强安全、质量管控及成品保护的措施,与并网发电的节点赛跑。


海控能源牛路岭电力工程公司项目现场负责人表示,公司对于该项目精心谋划,统一部署,采取“定节点,零误差”的工作方针,对现场所有难点、堵点进行突破,仅用三天就完成10公里外线架线工作,有力保障了并网通道的畅通,为并网发电打下坚实基础。另外项目部将继续加强安全生产管理力度,全面落实“安全第一,预防为主,综合治理”的方针,使安全生产工作扎根于基层、落实到班组,同时,及时解决遇到的各类技术问题,以实际行动全面加快建设进度、提升工程质量、确保安全生产,圆满完成建设任务。


据悉,该项目将有力支撑海南加快建设清洁低碳、安全高效的能源体系,推进海南实现“碳达峰、碳中和”双碳目标,以实际行动助力海南清洁能源岛建设,共同建功自贸港。


热点新闻
  • 海南控股参加省国资委国企改革“双百行动” 暨混合所有制改革工作会议
  • 坚定信念勇开拓 廉洁自律作表率——天汇能源举办“不忘初心、牢记使命”主题教育专题辅导党课暨纪检专题讲座
  • 天汇能源举办中层管理人员及后备干部业务知识培训
